项目背景
依据《地质灾害防治条例》、《自然灾害监测预警信息化工程实施方案》、《地质灾害防治三年行动实施纲要》和《云南省地质灾害综合防治体系建设实施方案(2013-2020年)》(云政发[2013]108号)、《云南省地质灾害监测预警体系建设工作方案》等要求,丽江市开展了为期三年的地质灾害监测预警项目建设,广州都市圈网络科技有限公司负责本项目的承建及运维。我们通过对辖区内471处地质灾害隐患点安装监测设备,实现地质灾害隐患点的自动化监测与预警,并顺利通过了丽江市自然资源和规划局组织的专家验收。
▲丽江市三期项目建设情况
痛点分析
工期紧急
以2022年二期项目为例,项目要求在33天内完成759台设备安装并上线运行。
隐患点分散
隐患点分散在丽江市四县一区的偏远地区,不同隐患点之间相隔远,甚至同一个隐患点的不同监测设备安装点之间距离都很远。
隐患点数量多,设备种类和数量较大
项目共建设隐患点471处,涉及普适型监测设备10类,设备总数为2131台。
实施方案

▲中海达GNSS地表位移监测站
作业流程
现场踏勘

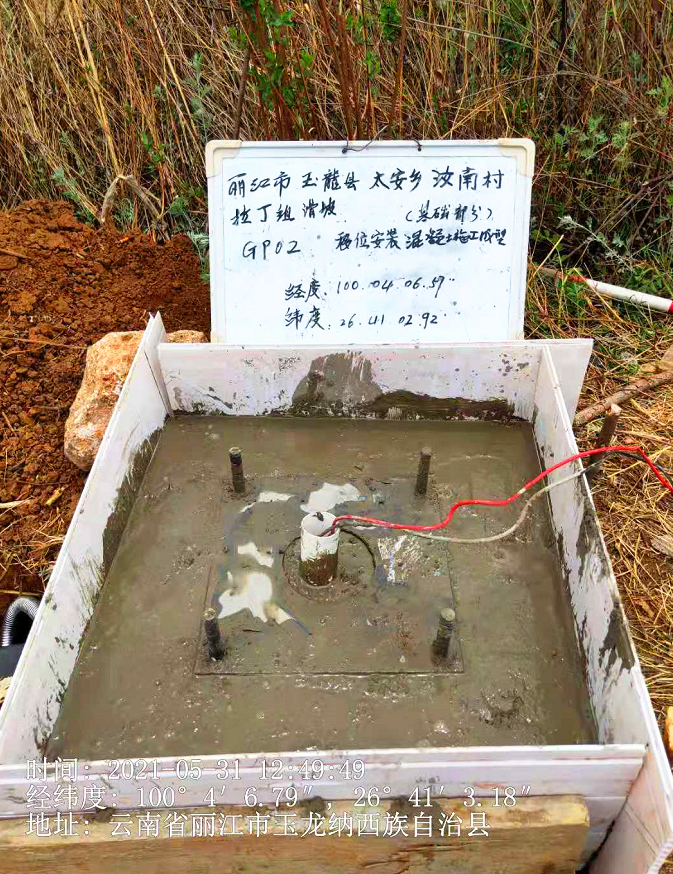

土建施工
▲土建施工图
安装调试

▲三期设备安装数量

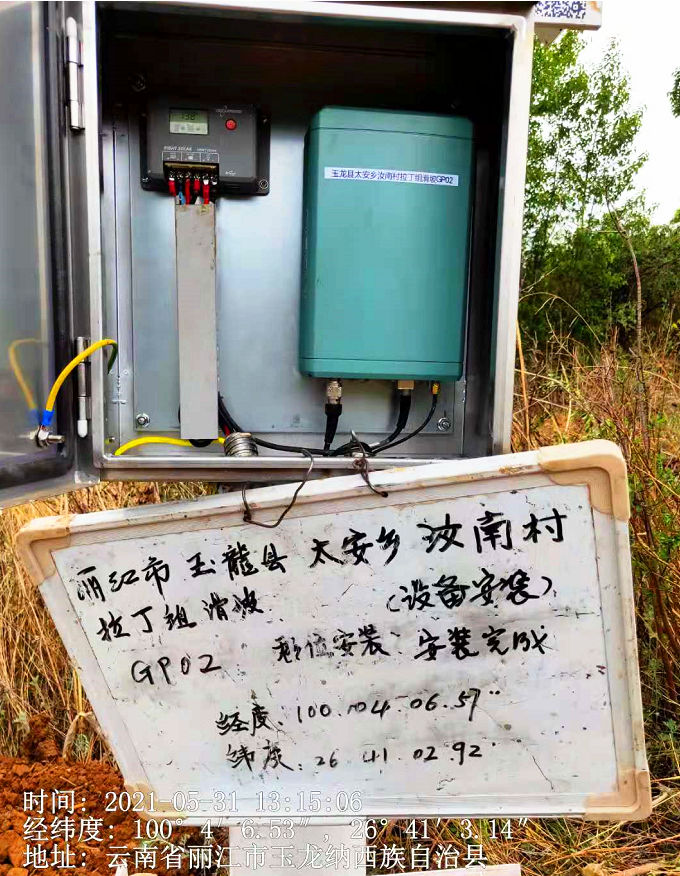

▲设备安装
项目验收

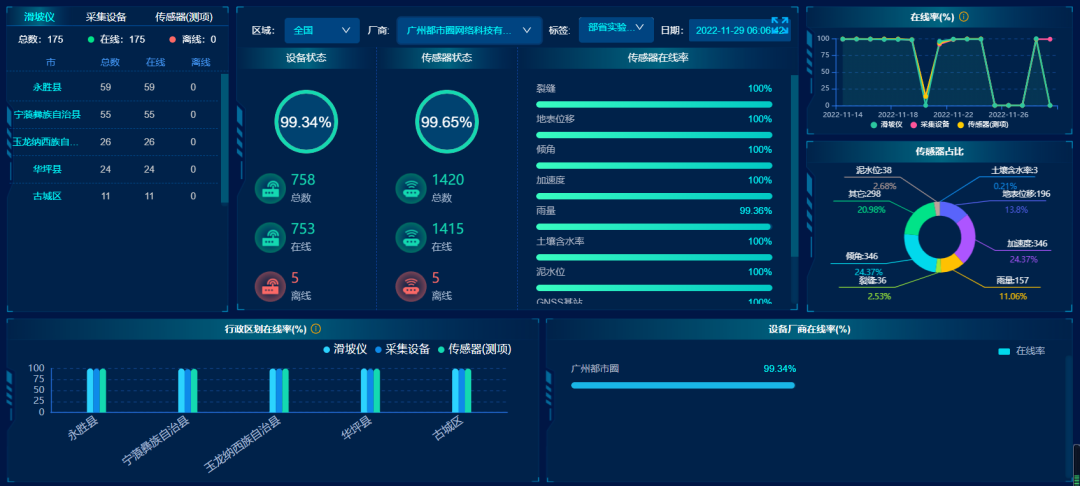

▲设备上线率和监测传感器上线率数据展示
成果展示
上线至今,中海达普适型监测设备在线率高达99.34%,并成功预警两次,保障了丽江市人民群众的生命财产安全。

▲新文滑坡监测曲线图

▲地质灾害监测预警平台发布新文滑坡预警短信

▲新文滑坡现场
第二次成功预警发生在2022年8月4日13时00分05秒。永胜县羊坪乡光茅山下社村滑坡GNSS地表位移接收机的瞬时三轴加速度达到5.68mg,触发了地质灾害监测预警管理平台蓝色预警。收到预警短信后,当地主管部门立即组织附近群众撤离。随后在8月5日和8月6日地表位移监测值分别达到51.6mm和53.3mm,地质灾害监测预警管理平台连续触发黄色预警。收到预警短信后,当地主管部门及时赶到现场检查,确认现场发生了滑坡灾害。由于提前组织受威胁的群众撤离危险,此次滑坡灾害未造成人员伤亡和财产损失。

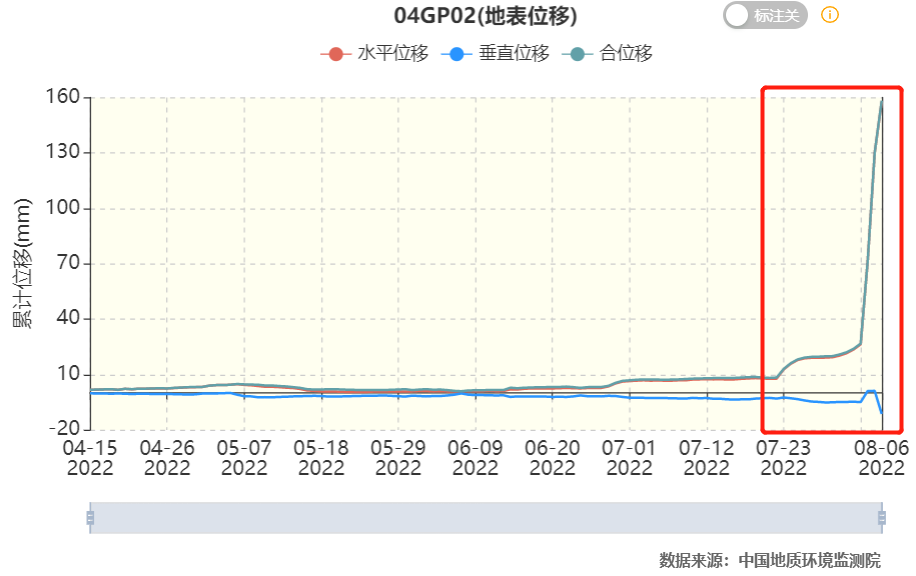

▲光茅山下社滑坡监测曲线图

▲地质灾害监测预警平台发布光茅山下社滑坡预警短信

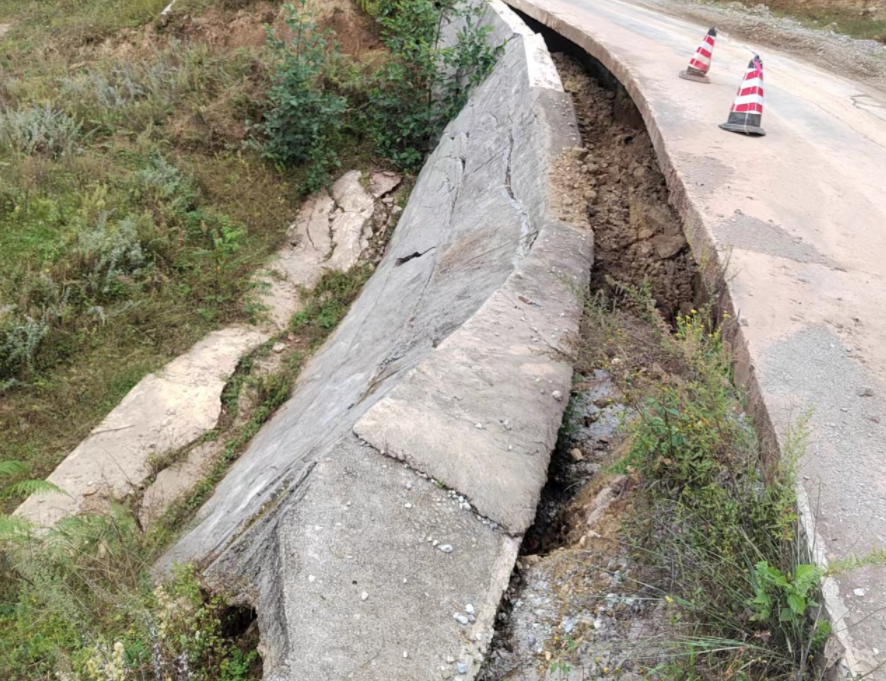

▲光茅山下社滑坡现场
项目总结
